Omexom C&S und Omexom Göteborg führen im Auftrag des Energieversorgers Centrica zwei BESS-Projekte in Schweden aus. Diese schwedisch-französische Partnerschaft verbindet fachliches Know-how und Marktkenntnis, um trotz der Einspeisung erneuerbarer Energien für Netzstabilität zu sorgen.

Omexom Göteborg Renewable Energies und Omexom C&S (Conversion & Storage), zwei Business Units von VINCI Energies, haben sich zusammengetan, um zwei schlüsselfertige Speicherbatteriesysteme (Battery Energy Storage Systems, BESS) in Bullerforsen und Romme zu bauen, zwei Gemeinden in der zentralschwedischen Region Dalarna.

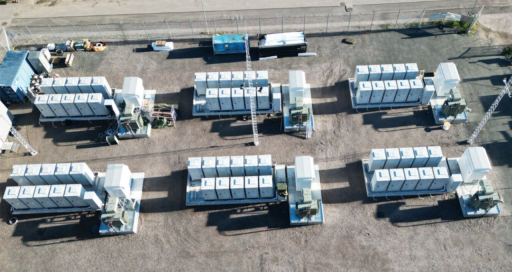

Jedes hat eine Kapazität von je 20 MW/20 MWh und wird im Auftrag von Centrica errichtet, eine britische Energiefirma. Sie sollen das schwedische Netz vor dem Hintergrund der starken Einspeisung unsteter erneuerbarer Energien stabilisieren. Nach Inbetriebnahme können sie mit ihrer kombinierten Kapazität von 40 MW ausreichend Strom speichern, um 20.000 Haushalte eine Stunde lang zu versorgen.
Komplementäre Fachkompetenzen
Diese Partnerschaft ist die erste Zusammenarbeit zwischen den beiden Unternehmenseinheiten von Omexom, der Energieinfrastruktur-Marke von VINCI Energies, aber auch mit Centrica. Thibault Fauquant, Business Unit Manager von Omexom C&S in Frankreich, sagt dazu: „Der erste Kontakt mit Centrica wurde in Schweden geknüpft, danach sind wir diese Partnerschaft eingegangen. Wir verfügen über umfassende Fachkompetenzen bei BESS-Systemen, während sich Omexom Schweden perfekt mit den lokalen Gepflogenheiten bei Bau und Betrieb auskennt.”
Ausreichend Strom, um 20.000 Haushalte eine Stunde lang zu versorgen.
Das Fachwissen der beiden Business Units ergänzt sich hervorragend – das schafft Synergieeffekte. BESS-Projekte erfordern nämlich umfassende Kenntnisse in den Bereichen Elektrotechnik, Netzregulierung, aber auch bei der Planung von integrierten Systemen mit Batterien, Wechselrichtern, Trafos und Automatisierungslösungen. Omexom C&S übernimmt die Beschaffung und Planung der Equipments unter Berücksichtigung von Kennzahlen wie der Lebensdauer, der Reaktionsfähigkeit und Speicherkapazität. Omexom Göteborg managt die Bauausführung einschließlich Tiefbau, Anlagenbau und Elektroinstallationen.
Herausforderungen vor Ort
Das schwedisch-französische Projekt hat eine Laufzeit von sechzehn Monaten, die Inbetriebnahme ist für Ende 2025 geplant. Trotz des strengen Winters begann der Tiefbau im Frühjahr 2024. Kristoffer Ekman, Business Unit Manager von Omexom Göteborg Renewable Energies, über die vorhersehbaren Herausforderungen vor Ort: „Neben Kälte und Schnee ist das auch der Ventilatorenlärm. Wir wollen die Arbeit vor Ort bis zum Herbst abschließen.”
Omexom Göteborg hat bereits an der Installation von insgesamt 100 MW Batterieleistung in Schweden mitgewirkt und kann nun auf ihre Erfahrung und ihre Spezialisierungsstrategie bauen. „Wir waren am Bau von Umspannstationen beteiligt und haben dort ähnliche Leistungen erbracht wie jetzt bei den BESS-Systemen. So konnten wir wertvolle Erfahrungen sammeln“, erläutert Kristoffer Ekman (siehe Porträt).
Internationaler Club
Ein internationaler Stromspeicher- und Flexibilitätsclub, geleitet von zwei BU-Leitern, ist ebenfalls gerade gestartet. Ziel ist die Bündelung der Kompetenzen des Omexom-Netzwerks im Bereich Batteriespeichersysteme. Wenn es nach Kristoffer Ekman geht, ist dieses Projekt nur der Anfang. Die schwedisch-französische Partnerschaft verkörpert eine erfolgreiche Strategie der Internationalisierung und technischen Innovation und erfüllt gleichzeitig den zunehmenden Flexibilitätsbedarf der europäischen Stromnetze.
Netzstabilität ist Trumpf
BESS-Systeme, die wie im vorliegenden Fall für eine Entladezeit von einer Stunde konzipiert sind, spielen eine entscheidende Rolle bei der Stabilisierung der Netzfrequenz. Sie speichern überschüssige Energie aus erneuerbaren Quellen und speisen sie im richtigen Moment zurück ins Netz. Das vermeidet Verluste, sorgt für eine zuverlässige Stromversorgung und verbessert die Netzresilienz. Allerdings ist eine umfassende Softwareintegration erforderlich, um eine dynamische Steuerung in Echtzeit zu ermöglichen.
