Nos Países Baixos, a aceleração da transição energética leva a TenneT, gestora da rede de transporte de eletricidade, a modernizar-se rapidamente. Com o Bay Replacement Program e o projeto piloto de Goor conduzido pela Omexom, o desafio é claro: construir de forma mais ágil, segura e sustentável para acompanhar a eletrificação do país.

©VINCI Energies

Na Holanda, a transição energética avança em ritmo acelerado e exige uma rápida adaptação da rede de alta tensão. Diante do crescimento contínuo da demanda por eletricidade, a TenneT, responsável pela rede de transporte de energia, lançou o programa de substituição de travessas (Bay Replacement Program, BRP). O objetivo é renovar as subestações elétricas obsoletas de forma mais eficiente, segura e sustentável, assegurando a continuidade do fornecimento.

Para liderar a primeira obra deste programa inovador – a modernização da subestação de Goor, no leste do país – a TenneT escolheu a Omexom, marca de Infraestruturas de energia da VINCI Energies, como empreiteira. Este projeto representa uma etapa estratégica por ilustrar o método Omexom, baseado na padronização, digitalização e integração.

Construir mais rápido e de forma mais “smart

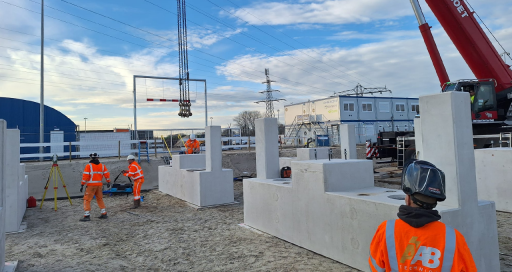

O princípio do BRP apoia-se em uma abordagem industrial: projetar estações modulares e padronizadas, com componentes pré-fabricados que são posteriormente instalados no local na forma de skids (chassis móveis). Esse método reduz significativamente o tempo de intervenção, limita as interrupções da subestação e otimiza o uso de recursos humanos, em um contexto marcado pela escassez de técnicos qualificados.

Como resume Eddy Barelds, responsável pelo programa BRP na Omexom: “A Omexom reduz os prazos de execução e a necessidade de pessoal graças à padronização da concepção das subestações elétricas, à integração das fases de engenharia e execução e ao uso de ferramentas digitais para planejamento e capacitação. Isso racionaliza os fluxos de trabalho, diminui a complexidade e permite uma implantação eficiente de recursos em vários locais do programa BRP.”

Método integrado

A abordagem da Omexom vai além da eficiência operacional. Ela assenta em uma visão integrada de gestão de projetos, que combina expertise técnica com estreita colaboração entre todas as partes interessadas. Essa filosofia apoia-se em um acordo-quadro que prevê a substituição de 145 subestações de alta tensão por cinco empresas – entre elas, a Omexom –  selecionadas pela TenneT.

Eddy Barelds destaca o valor agregado dessa organização. “A padronização simplifica o projeto, o fornecimento e a execução, reduzindo prazos e aumentando a previsibilidade. A Omexom aplica esse conceito BRP padronizado às subestações de Goor (110 kV) e Nijverdal (110 kV), principalmente por meio de adaptações consistentes, como configurações GIS* duplas e edifícios de serviço centralizados. A colaboração estreita com os demais parceiros [do acordo-quadro] e com as equipes da TenneT fortalece a comunicação e o compartilhamento de responsabilidades, ampliando os aprendizados obtidos em cada projeto.”

Essa dinâmica de cooperação acelera a inovação e consolida um processo de melhoria contínua. “Essa abordagem nos permite construir mais rapidamente e manter a flexibilidade. Aplicaremos os aprendizados de Goor em futuros projetos BRP, criando um ciclo permanente de melhoria”, explica Eddy Barelds.

Compromisso sustentável

O BRP não responde apenas a imperativos técnicos: ele também integra uma forte ambição ambiental. Ao reduzir o tráfego no local por meio da pré-fabricação, substituir o uso de diesel por equipamentos elétricos e otimizar o aproveitamento de materiais, a Omexom contribui para minimizar a pegada de carbono dos projetos sempre que possível.

“A abordagem da Omexom nos permite concluir o projeto Goor mais rapidamente, sem comprometer a confiabilidade.”

Eddy Barelds ressalta esse alinhamento estratégico: “A estratégia BRP da Omexom apoia o desenvolvimento sustentável, antecipando-se à evolução das exigências legais relacionadas às licenças ambientais. Além disso, como pioneiros em métodos de construção, estamos desafiando as ideias preconcebidas dos nossos clientes”.

Obra pioneira

As obras da subestação de Goor tiveram início em maio de 2025 e a nova estação está prevista para ser entregue no final de 2026. A fase final, que inclui a modificação da antiga instalação e a transferência das linhas, será concluída em maio de 2028. Este cronograma apertado evidencia o desafio técnico e organizacional enfrentado pela Omexom: integrar uma nova norma internacional (CEI 61850), gerenciar uma interrupção da rede limitada no tempo, e, ao mesmo tempo, capacitar suas equipes em métodos inovadores.

Apesar destas exigências, a Omexom reafirma sua capacidade de cumprir os prazos e consolidar o seu papel de parceiro estratégico da TenneT.

Como resume Stefan Biesheuvel, chefe de projeto BRP Goor para a TenneT: “A abordagem orientada para soluções da Omexom e sua excelente colaboração, desde a construção eficiente até a preparação digital, nos permitem concluir o projeto Goor mais rapidamente, sem comprometer a confiabilidade. A Omexom é, portanto, um parceiro valioso para este projeto, para o programa BRP e para a transição energética. ”

Visão de longo prazo

Na Holanda, a obra em Goor é um marco inicial: nos próximos dez anos, 145 subestações serão modernizadas no âmbito do BRP. A Omexom prevê executar cerca de três estações por ano para a TenneT, contribuindo de forma decisiva para a evolução da rede elétrica holandesa. Com esse método inovador, que combina padronização, digitalização, sustentabilidade e colaboração, a Omexom demonstra que é possível enfrentar os desafios da transição energética e, ao mesmo tempo, construir infraestruturas confiáveis e responsáveis.

*Instalações elétricas de alta ou média tensão com equipamentos de comutação em invólucro metálico e isolamento a gás, configuradas em sistema duplo (Twin-GIS), oferecendo uma solução de subestação mais confiável, já que dois GIS operam em paralelo.
